キックオフミーティング

岐阜本巣「上保の平屋」 基礎工事にかかる前に開催した キックオフミーティングの様子。 工務店の監督さんをはじめ、 電気業者さん、設備業者さん、ガス屋さんと 僕がメンバーです。 各業者さんの顔あわせを兼ねて、 工事を進めるにあたって難しいポイントや その他注意事項などをひとつずつ確認していきます。 事前にこのミーティングをすることで、 現場……

続きを読む

2015.7.28 __上保の平屋|本巣市

基礎工事

 岐阜本巣 「上保の平屋 」 二回目の基礎コンクリートの打ち込みです。 天気は晴れ。 早朝からかなりの暑さで、職方さんたちは汗だく。 今回もイッパツ仕上げの土間があり、 コンクリートの水の乾きも早いので 左官屋さんが素早く押えにかかります。 基礎は化粧型枠の打ち放し仕上げなので、 少しでも気泡を追い出すべく、 毎度のことながら型枠を叩いて周りました。

続きを読む

2015.7.25 __上保の平屋|本巣市

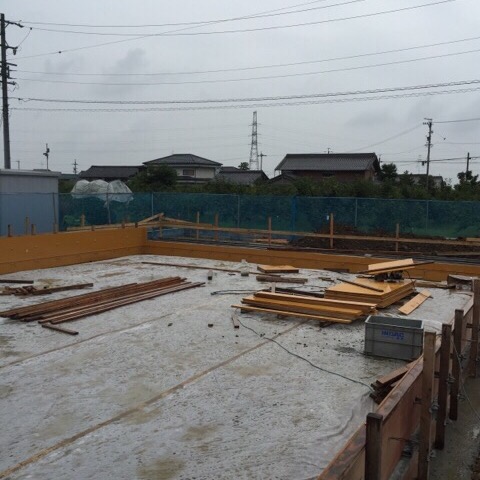

コンクリート

岐阜本巣「上保の平屋」 基礎のコンクリート打設工事の1回目。 スケジュールが組みづらい梅雨ですが、この日は曇り。 この夏場にはうってつけのコンクリ日和です。 夏場は日射のせいでコンクリートの水分が 急激に蒸発してしまうため、散水養生が必要だったり、 固まるのも早いので忙しい工事になりますが、 曇りで湿度も高いので、 安心してコンクリートを打つことがで……

続きを読む

2015.7.17 __上保の平屋|本巣市

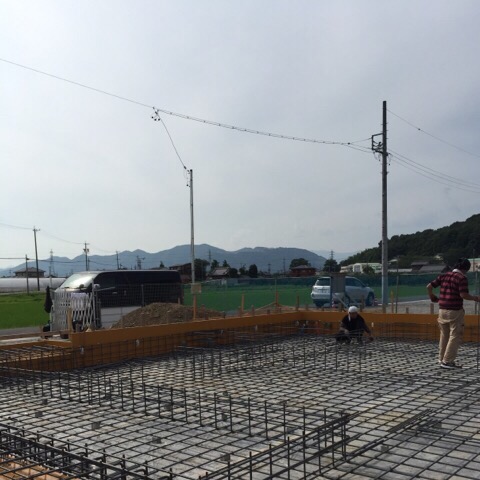

配金検査

岐阜本巣「上保の平屋」 基礎の配筋検査に行ってきました。 現場についたら終わっているはずの鉄筋工事ですが、 暑さのために作業が遅れていました。 平屋のため、 一般的な2階建ての基礎に比べて規模が大きいことと、 この暑さでは仕方がありませんね。 配筋検査とは、鉄筋が図面どおりに組まれているかどうか、 コンクリートの打設に支障がないか、 設備の先行配管やスリーブが施工されているかなど……

続きを読む

2015.7.15 __上保の平屋|本巣市

工程表

岐阜本巣「上保の平屋」 監督さんから工程表が届きました。 工程表とは着工から竣工まで、 各工事種別ごとに様々な施工期間をまとめたもので、 たとえば、基礎工事だと型枠工事が2日かかって、 そのあとコンクリート打ちが予備日含めて2日とか、 そんな具合に一覧表になっています。 この工程表をもとに、施工図を準備したり、 チェックしたりといろいろ段取りをするのです。 着工からたいてい6ヶ月……

続きを読む

2015.7.12 __上保の平屋|本巣市

地業

岐阜本巣 「上保の平屋 」 現場では基礎工事が始まりました。 地面を掘削し、砕石を敷いたり地盤を改良する 工程を地業と呼んでいます。 この敷地は少し前までは水田で、 お施主さんが購入したときには 客土(持ってきた土)で造成されていました。 地盤調査をしたところ、 木造平屋ということもあってか 地盤補強は不要と診断されました。 今回は地盤改良の費用が助かったことになります。 い……

続きを読む

2015.7.10 __上保の平屋|本巣市

打ち合わせ

岐阜本巣「上保の平屋」 工務店の監督さんと基礎の施工図の打ち合わせ。 ここでは、事前にチェックしておいた図面を基に、 基礎型枠の施工について様々な確認を行います。 たとえば、 「ここはちょっと型枠難しいから注意してね」とか 「ここのコンクリートは何回に分けて打つの?」 といった事を打ち合わせしています。 お互いが図面と施工をチェックしあうことで、 より良い施工方法が見つかることも……

打ち合わせ
続きを読む

2015.7.9 __上保の平屋|本巣市

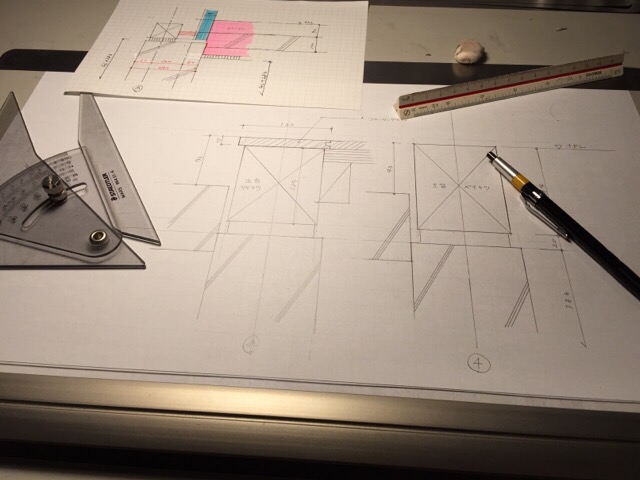

施工図

岐阜本巣「上保の平屋」 地鎮祭を終えて、早速始まる基礎工事に向けて、 アトリエでは夜な夜な施工図を描いています。 ここで描く図面は実際に形になるものですから、 仕上がりを想像しながら慎重に進めます。 一度は終わった設計をはじめから 見直す大切なプロセスでもあり、 そんな時はやっぱり手描きでこつこつと。 これもまた楽しい作業です。

続きを読む

2015.7.4 __上保の平屋|本巣市

地鎮祭

岐阜本巣 「上保の平屋」 今日は待ちに待った地鎮祭。 設計中は打ち合わせの日に限って雨に降られ、 雨男の烙印を頂いておりましたが、 この良き日は梅雨時にめずらしい雨上がり。 幸先よいスタートとなりました!! 来年の1月末の竣工まで、皆様よろしくお願いします!

地鎮祭
続きを読む

2015.6.14 __上保の平屋|本巣市

確認済証

岐阜本巣「上保の平屋 」 いつもなら実に簡単に受け取れる確認済証。 今回は偶発的な役所の諸事情により、 かなり時間がかかってしまいました。 確認済証とは、確認申請をして建築基準法や諸条例 に適合することが認められると発行される証書です。 この書類はローンの審査や後々の登記に必要になります。

確認済証
続きを読む
